salcano

			ŽELEZNIŠKI MOST V SOLKANU
Gorazd HUMAR
			ZGODOVINA
MOST Z NAJVEČJIM KAMNITIM LOKOM NA SVETU
Dne 19. julija 1906 je bila slavnostno odprta druga železniška povezava s pristaniščem v Trstu. Progo je odprl avstrijski prestolonaslednik Franc Ferdinand, ki je bil kasneje leta 1914 ubit v Sarajevu. Najtežji odsek te proge na relaciji Jesenice-Gorica z 28 predori in številnimi mostovi se je imenoval Bohinjska proga. Na njej je bil med letoma 1904 in 1906 zgrajen Solkanski železniški most, most z največjim kamnitim lokom na svetu z razponom 85 m. Most je takoj po izgradnji ponesel svojo slavo po vsem svetu. Primat med kamnitimi mostovi nosi Solkanski most tako še danes.Takoj po odprtju Bohinjske proge je po njej stekel živahen železniški promet, saj je proga povezovalo bogato in industrijsko zaledje srednje Evrope od Dunaja, Južne Češke in Bavarske dalje do Trsta kot ključnega pristanišča takratne avstro ogrske države. Bohinjska proga je povsem spremenila svojo vlogo z nastopom I. svetovne vojne in nastankom Soške fronte maja 1915. Ta vojna je hkrati zapečatila usodo Solkanskega mostu, saj so avstrijske inženirske enote ob umiku na levi breg Soče v noči med 8. in 9. avgustom 1916 razstrelile lok mostu, ki se je v celoti zrušil v Sočo. Takoj po preboju avstro ogrskih sil pri Kobaridu oktobra 1917, so avstrijski inženirci pričeli z obnovo mostu. Na most so v dveh mesecih do aprila 1918 postavili 650 ton težko rešetkasto železno konstrukcijo tipa Roth Waagner, ki je omogočala prehod vlakov. To je bila začasna tehnična rešitev, ki pa je po razponu skoraj 90 m nosila primat med začasnimi nosilnimi konstrukcijami. Tudi kasneje v vojnih razmerah ni bila postavljena podobna konstrukcija z večjim razponom.
Po končani I. svetovni vojni je večji del Bohinjske železnice vse do predora Bohinj prešel pod upravo italijanskih državnih železnic, ki so se leta 1925 odločile za obnovo loka. Čeprav so po svetu v tem času že gradili betonske mostove, so se odločili, da lok ponovno zgradijo v kamnu. Leta 1927 je bil novi lok zgrajen, promet pa je nad njim do takrat še vedno tekel po začasni železni rešetkasti konstrukciji, ki je bila takoj po izgradnji loka tudi odstranjena. Dne 8. avgusta 1927 je bil most z novim kamnitim lokom slavnostno ponovno odprt za promet. Novi lok se le v manjši meri razlikuje od prvotnega. Je okoli 40 cm tanjši in ima namesto 5 po le 4 odprtine nad vsako polovico glavnega loka.
Tudi II. svetovna vojna mostu ni prizanesla. Med letoma 1944 in 1945 je Solkanski most doživel 6 intenzivnih letalskih napadov angloameriških zračnih sil. Napadi so bili izvajani ponoči in iz velike višine. Solkan je zaradi tega utrpel tudi smrtne žrtve in nad most so posuli na stotine najtežjih bomb, od katerih je ena 15. marca 1945 delno zadela in okrušila lok mostu, ki pa se ni zrušil v Sočo. Takoj po končani vojni je zavezniška vojaška uprava pristopila k obnovi mostu in tak je most z več popravki v kasnejšem času ostal do današnjih dni.
			Arhiv G. Humar: Kamniti lok se porušil v celot

			Archivio G. Humar: Most po porušitvi 9.8.1916

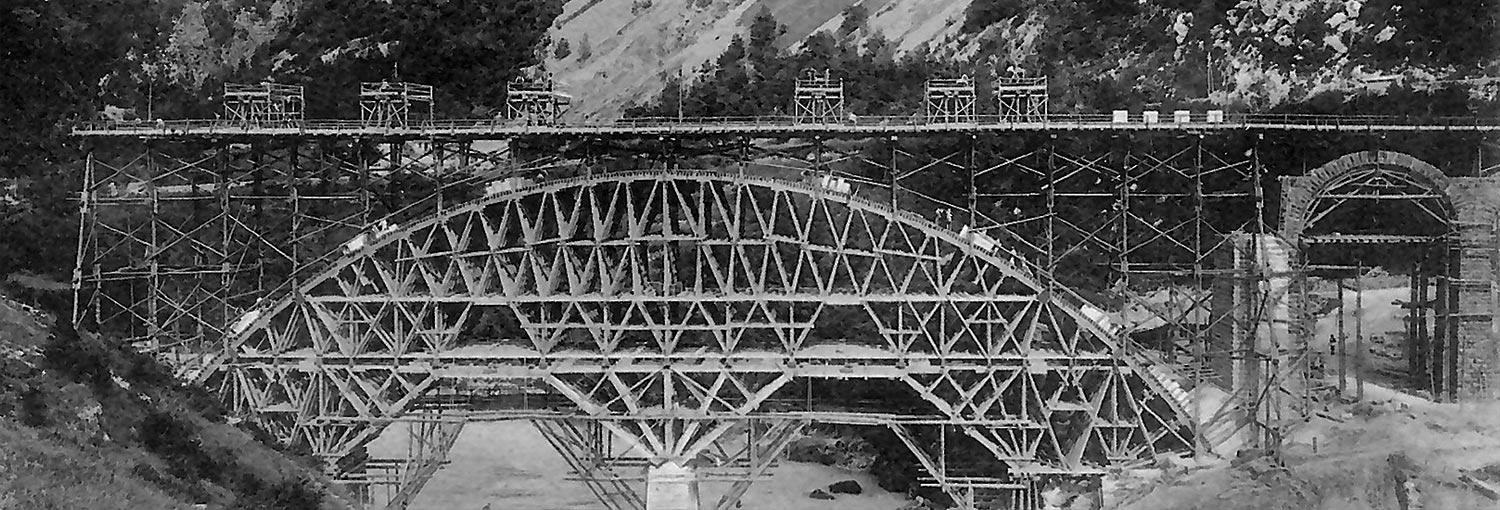

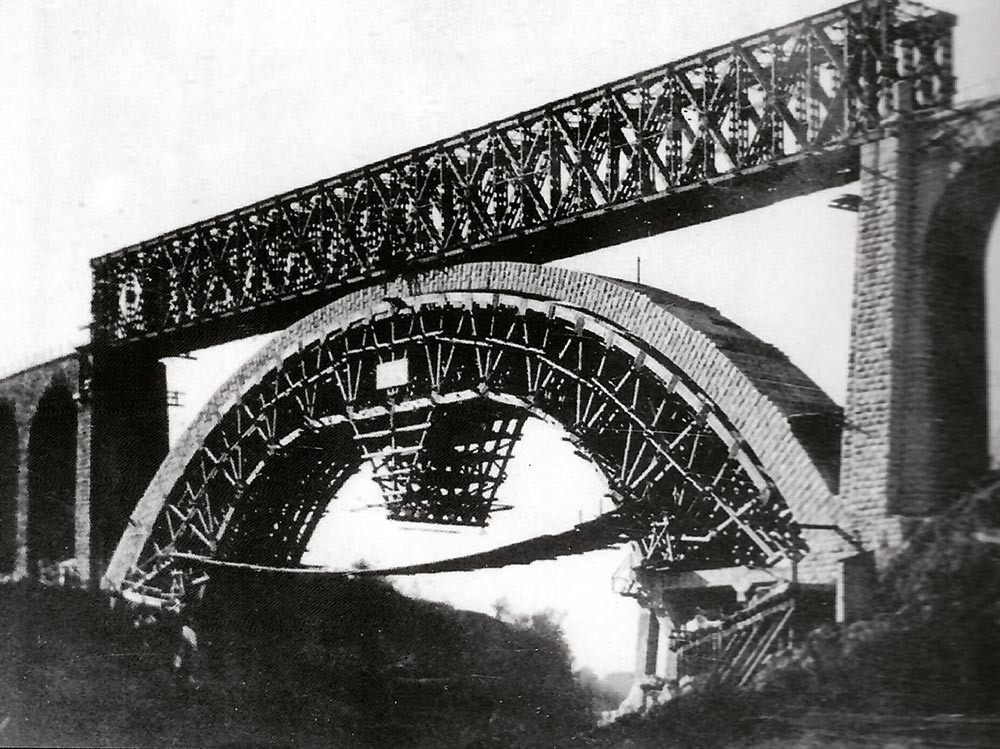

			Arhiv G. Humar: Montaža jeklenega provizorija tipa Roth Waagner, pomland 1918

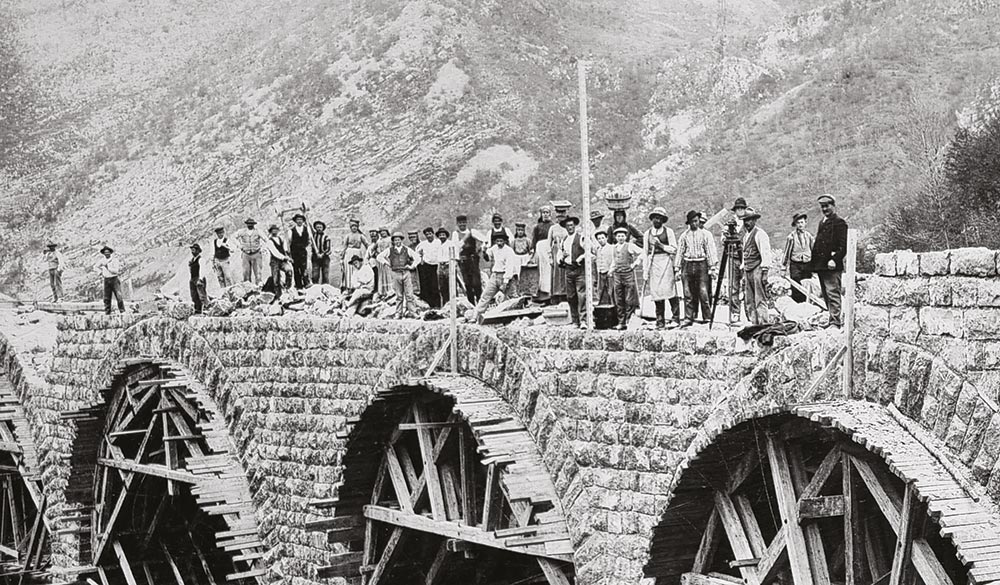

			Arhiv G. Humar: Delavci na mostu, 1905

			TEHNIKA
Novi most je gradila priznana dunajska družba Brüder Redlich & Berger. Ključna inženirja, ki sta vodila gradnjo mostu sta bila Rudolf Jaussner in komaj 27 let stari Leopold Örley. Najpomembnejša zadeva za izgradnjo osrednjega nosilnega elementa mostu, to je njegov kamniti lok, je bila izgradnja ustreznega in zadosti nosilnega podpornega odra. Najtežji del postavitve podpornega odra v obliki pahljače je bila postavitev njegove osrednje podpore v sredini struge reke Soče. Soča je znana kot reka, ki ima izrazit hudourniški značaj in njene vode lahko le v nekaj urah narastejo za 8 m. Zato je bil sredi struge Soče do trdega skalnatega dna s kesonsko tehniko zgrajen betonski temelj, ki je segal celih 9 m pod gladino Soče, nad njo pa se je vzpenjal v enaki meri. V vsega treh mesecih je bil nad Sočo spomladi 1905 iz najkvalitetnejšega lesa zgrajen soliden nosilni podporni oder in tako je bilo vse pripravljeno za vgrajevanje kamnitih blokov v lok.Kamniti bloki za gradnjo loka je bili v celoti izdelani v kamnolomu Cava romana v Nabrežini. Za gradnjo je bil izbran ta izjemno kvaliteten školjčni apnenec velike nosilnosti in izredno homogene notranje strukture. Ta kamen odlikuje tudi izredna zmrzlinska obstojnost, ki zagotavlja nabrežinskemu kamnu izredno dolgo življenjsko dobo tudi v ekstremnih temperaturnih razmerah. Za vsak kamen je bil izdelan natančen načrt z vsemi geometrijskimi in tehničnimi zahtevami.
Vsi kamni so bili z železnico pripeljani iz Nabrežine do železniške postaje v Gorici in nato s poljsko železnico dostavljeni do gradbišča mostu, kjer so bili vsi uskladiščeni in označeni s številkami, ki so točno določale mesto njihove vgradnje. Dne 1. junija 1905 so pričeli z vgrajevanjem kamnitih blokov na oder in do 21. junija je bil lok v le 18 (!) delovnih dnevih v celoti zaključen. V tem času so v lok vgradili celih 1941 m3 kamnitih blokov, kar po teži znese preko 5.200 ton. Kamnite bloke so vgrajevali po takrat široko znani francoski šoli gradnje kamnitih mostov s postopnim vgrajevanjem kamnitih blokov v med seboj ločenih in simetrično razporejenih segmentih loka. Ves čas gradnje so z geodetskimi instrumenti natančno opazovali deformacijsko obnašanje podpornega odra in njegove posedke. Po odstranitvi odra se je kamniti lok podal pod lastno težo le za 6 mm.
TEHNIKA
Novi most je gradila priznana dunajska družba Brüder Redlich & Berger. Ključna inženirja, ki sta vodila gradnjo mostu sta bila Rudolf Jaussner in komaj 27 let stari Leopold Örley. Najpomembnejša zadeva za izgradnjo osrednjega nosilnega elementa mostu, to je njegov kamniti lok, je bila izgradnja ustreznega in zadosti nosilnega podpornega odra. Najtežji del postavitve podpornega odra v obliki pahljače je bila postavitev njegove osrednje podpore v sredini struge reke Soče. Soča je znana kot reka, ki ima izrazit hudourniški značaj in njene vode lahko le v nekaj urah narastejo za 8 m. Zato je bil sredi struge Soče do trdega skalnatega dna s kesonsko tehniko zgrajen betonski temelj, ki je segal celih 9 m pod gladino Soče, nad njo pa se je vzpenjal v enaki meri. V vsega treh mesecih je bil nad Sočo spomladi 1905 iz najkvalitetnejšega lesa zgrajen soliden nosilni podporni oder in tako je bilo vse pripravljeno za vgrajevanje kamnitih blokov v lok.Kamniti bloki za gradnjo loka je bili v celoti izdelani v kamnolomu Cava romana v Nabrežini. Za gradnjo je bil izbran ta izjemno kvaliteten školjčni apnenec velike nosilnosti in izredno homogene notranje strukture. Ta kamen odlikuje tudi izredna zmrzlinska obstojnost, ki zagotavlja nabrežinskemu kamnu izredno dolgo življenjsko dobo tudi v ekstremnih temperaturnih razmerah. Za vsak kamen je bil izdelan natančen načrt z vsemi geometrijskimi in tehničnimi zahtevami.
Vsi kamni so bili z železnico pripeljani iz Nabrežine do železniške postaje v Gorici in nato s poljsko železnico dostavljeni do gradbišča mostu, kjer so bili vsi uskladiščeni in označeni s številkami, ki so točno določale mesto njihove vgradnje. Dne 1. junija 1905 so pričeli z vgrajevanjem kamnitih blokov na oder in do 21. junija je bil lok v le 18 (!) delovnih dnevih v celoti zaključen. V tem času so v lok vgradili celih 1941 m3 kamnitih blokov, kar po teži znese preko 5.200 ton. Kamnite bloke so vgrajevali po takrat široko znani francoski šoli gradnje kamnitih mostov s postopnim vgrajevanjem kamnitih blokov v med seboj ločenih in simetrično razporejenih segmentih loka. Ves čas gradnje so z geodetskimi instrumenti natančno opazovali deformacijsko obnašanje podpornega odra in njegove posedke. Po odstranitvi odra se je kamniti lok podal pod lastno težo le za 6 mm.
			Arhiv G. Humar: Delavci na mostu, 1905

			GRADNJA IN TEHNOLOŠKI IZZIVI
GRADNJA MOSTU V LETIH 1904 IN 1906 AVSTRIJSKI GRADITELJI
Avstrijski inženirji, ki so sodelovali pri načrtovanju in gradnji mostov na Bohinjski železnici, so imeli pred gradnjo Solkanskega mostu že bogate izkušnje pridobljene pri gradnji podobnih, vendar manjših mostov. Že pri izkopu temeljev za most na levem bregu Soče so naleteli na presenečenje in pričetek gradnje spomladi leta 1904 se ni začel brez težav. Prvotni načrt novega mostu čez Sočo je namreč predvidel lok z 80 m razponom. Zaradi geološko neustreznih tal na mestu temeljenja mostu na levem bregu Soče so bili načrtovalci mostu prisiljeni povečati razpon glavnega loka iz 80 m na 85 m. Ta nepredvidena sprememba velikosti glavnega loka je tako prinesla Solkanskemu mostu primat med kamnitimi mostovi v svetovnem merilu.

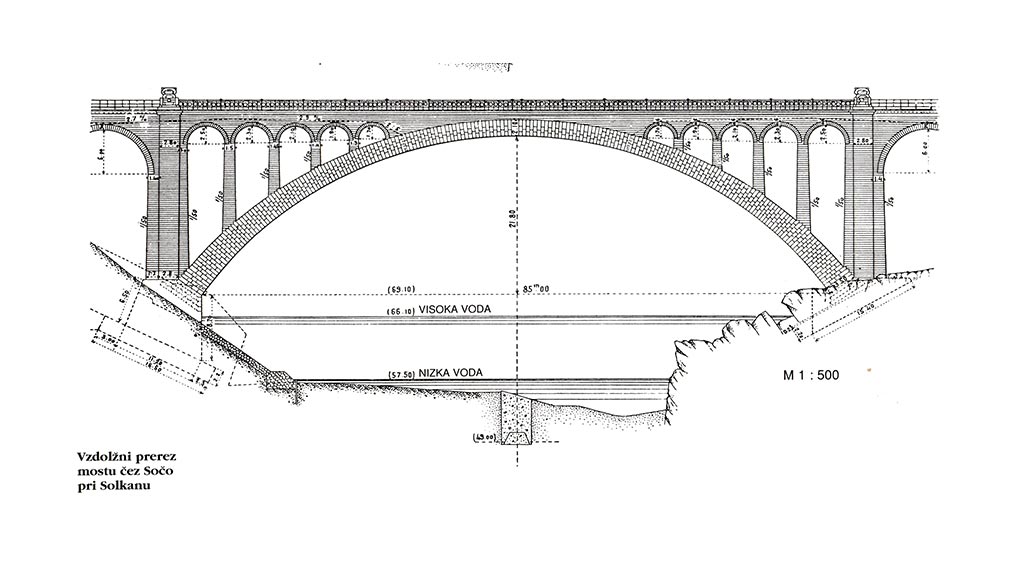

			Podporni oder1905

			PONOVNA GRADNJA LOKA 1925-1927
 ITALIJANSKI GRADITELJI
Italijanske državne železnice so na razpisu za izgradnjo novega loka mostu izbrale podjetje  Attilio ing. Ragazzi iz Milana. Sprva so za gradnjo uporabili avstrijske načrte, ki pa so jih morali spremeniti zaradi nesreče, ko je visoka voda odnesla opaže za gradnjo novega podpornega stebra odra. Projektanti so zato predvideli nov ločni nosilni oder brez podpore v Soči, s čimer so se graditelji izognili nevarnim visokim vodam Soče. Največjo težavo je graditeljem novega loka predstavljalo dejstvo, da je na mostu preko železne nosilne konstrukcije zgrajene med I. svetovno vojno še vedno potekal nemoten železniški promet, zato so imeli močno omejen manevrski prostor za vgrajevanje kamnitih blokov. Kamnite bloke za novi lok so v večini pripeljali iz kamnoloma Chiampo pri Vicenzi, delno pa tudi iz kamnolomov v Nabrežini in Avianu. V lok so v dobrih treh mesecih vgradili natančno 4533 s številkami označenih kamnitih blokov. Stike med kamni so zalivali s cementno malto narejeno s Portland cementom takrat že zgrajene cementarne v Anhovem.Na novi del mostu nad lokom je bila postavljena tudi nova litoželezna ograja. V arhitektonskem pogledu ima novi (italijanski) lok nekoliko drugače oblikovane in strukturirane kamnite bloke, ki močno poudarjajo elegantno obliko loka. Ta lok še danes krasi Solkanski most v nespremenjeni obliki.
			Arhiv G. Humar: Italijanska rekonstrukcija loka leta 1987

			Archivio B. Ličer: Podlet pod Solkanskim mostom pri hitrosti 262 km/h

			foto K. Brešan, Goriški muzej: Ostanki ograje Otta Wagneria

			Archivio B. Ličer: Podlet pod Solkanskim mostom pri hitrosti 262 km/h
			SOLKANSKI MOST DANES
Solkanski most še vedno uživa sloves mostu z največjim kamnitim lokom na svetu. Na Kitajskem so sicer bili konec 20. stoletja zgrajeni nekateri premostitveni objekti s kamnitimi loki tudi do 145 m razpona. Vendar so to loki zgrajeni na viaduktih preko suhih dolin in brez podpiranja loka med gradnjo v vodi kot je to bil primer pri gradnji solkanskega mostu.Solkanskemu mostu je bila leta 1996 posvečena obsežna knjižna monografija avtorja Gorazda Humarja, gradbenega inženirja z naslovom Kamniti velikan na Soči. V knjigi je avtor po dolgoletnih raziskavah v arhivih na Dunaju in v Italiji predstavil vse ključne postopke pri gradnji mostu med letoma 1904 in 1906 in med obnovo med letoma 1925 in 1927. V knjigi je narejena tudi primerjava med podobnimi mostovi v Evropi, iz katere je razvidno, da Solkanski most upravičeno uživa svoj primat.
Avstrijski načrtovalci so dali Solkanskemu mostu v arhitektonskem pogledu tudi zanimiv pečat avstrijske secesijske arhitekture. Nad lokom mostu so namestili izredno bogato dekorirano litoželezno ograjo s stiliziranimi lovorjevimi venci. Tako ograjo je za dunajsko mestno železnico oblikoval znameniti arhitekt in oče dunajske secesije Otto Wagner, po mnogih indicih pa je pri tem projektu zelo verjetno sodeloval tudi prav tako znameniti slovenski arhitekt Jože Plečnik. Litoželezna okrasna secesijska ograja mostu je potekala po mostu le nad glavnim lokom, zaključila pa se je na obeh straneh osrednjega dela mostu na secesijsko oblikovanih ograjnih kamnitih stebričkih. Z Wagnerjevo ograjo z lovorjevimi venci je tako dobil Solkanski most cesarski pečat. Taka ograja je bila izven Dunaja postavljena le še na Solkanskem mostu in nikjer drugje, kar samo po sebi govori o pomembnosti mostu.
Ob porušitvi loka leta 1916 je celotna Wagnerjeva ograja padla v korito reke Soče. Leta 1999 so potapljači potegnili iz Soče prve ostanke te ograje, katere avtorstvo takrat še ni bilo znano. Šele leta 2022 je bila razvozlana enigma izvora ograje in na podlagi najdenih ostankov je bil določen tudi dunajski izvor ograje, s tem pa tudi njeno avtorstvo. Danes je ograja razstavljena v Goriškem muzeju Novi Gorici.
Leta 1985 je bil Solkanski železniški most razglašen za spomenik lokalnega pomena, v teku pa je postopek za pridobitev naslova spomenika državnega pomena. Ne glede na to postaja okolica Solkanskega mosta zanimiva za različne prireditve, leta 2021 pa je prišlo pod mostom tudi do prve poroke. Leta 2019 je akrobatski pilot Benjamin Ličer že tretjič z letalom letel pod lokom mosta.
Solkanski most je nesporno največja znamenitost Goriške in tudi Slovenije, katerega sloves gre lahko upravičeno okoli celotne zemeljske oble. To ni samo tehnična znamenitost, saj most predstavlja tudi kulturno znamenitost, saj so se tako pri prvotni avstrijski gradnji in kasneje pri italijanski obnovi na mostu prepletala različna in bogata znanja gradnje mostov in njihovega oblikovanja. Samo primer: današnji lok mostu in del mostu nad njim, ki so ga izdelali italijanski graditelji v letih 1925-1927, nosi v sebi kopico arhitektonskih prijemov oblikovanja kamnov in lokov, ki so bili uporabljeni že pri gradnji mostu Rialto v Benetkah koncem 16. stoletja. Most tako v sebi nosi vgrajena bogata znanja avstrijske, italijanske, pa tudi francoske in slovenske gradbene in arhitektonske kulture.
